In Ausführung:

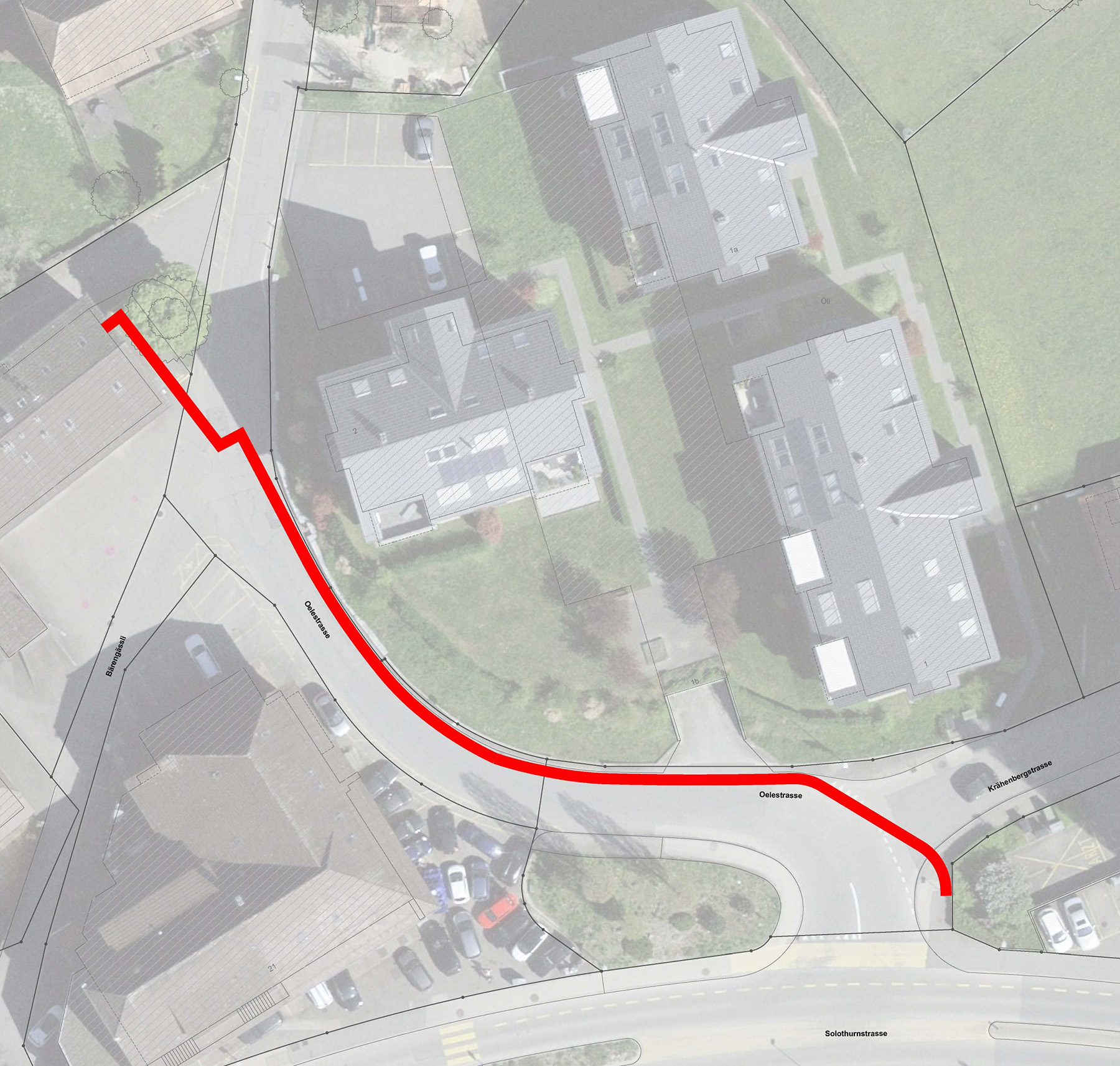

Fernwärmeanschluss
Winkel 6, Lengnau

Die Tiefbauarbeiten für den Fernwärmeanschluss im Winkel Nr. 6, 2543 Lenganu haben begonnen.
Der Verkehr wird mit einer Lichtsignalanlage geregelt.

Achtung:
Wegen eines Rohreinzuges auf dem betreffenden Leitungsabschnitt ist die Befahrung der Krähenbergstrasse ab der Solothurnstrasse am Montag, 14. April 2025, von 07.00 bis 15.00 Uhr nicht möglich.

Die Zufahrt zum Areal bleibt über die Oelestrasse oder Grienbergstrasse jederzeit gewährleistet.

Vielen Dank für Ihr Verständnis

Danke für die Kenntnisnahme.

TerminPlan
01.04-11.04.25 | 9 Tage
Aushub
14.04.-14.04.2025 | 1 Tag
Verlegung Flex-Rohr L (ca 73.00m)
15.04.-17.04.2025 | 3 Tage
Hinterfüllung Flex-Rohr
14.04.-24.04.2025 | 7 Tage
Montage / Rohrleitungsbau L (ca. 55.00m)
25.04.2025 | 1 Tag
Druckprobe
28.04.-29.04.2025 | 2 Tage
Nachdämmung
30.04.-07.05.2025 | 4 Tage
Hinterfüllung
08.05.-09.05.2025 | 2 Tage
Belagseinbau
